近日,国网湖北省公司首个采用全冗余全国产芯阀控设备的改造工程——龙政直流龙泉换流站阀控改造工程正式转入商业运行。由许继电气所属柔性输电公司供货的全冗余全国产阀控设备成功投运,标志着这条已“服役”超过20年的“西电东送”大动脉,在换流阀控制设备全面国产化升级后,焕发新生,再启征程。

使命在肩:为“功勋”通道注入“中国芯”

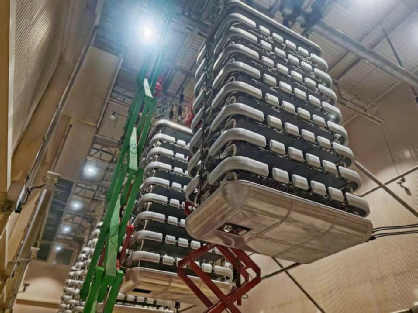

龙政直流工程,作为三峡水电外送的第一条输电通道,自2003年投运以来,已默默守护华东地区能源供给二十余载,是名副其实的“功勋”线路。随着设备使用年限的增长,对其核心控制系统进行升级换代,提升设备运行可靠性和自主可控水平,成为保障电网安全运行的当务之急。
许继电气勇担重任,为该工程提供了具备完全自主知识产权的全冗余阀控设备。它的成功投运,不仅彻底解决了原有设备的技术瓶颈,实现了核心装备的自主可控,更将为后续超高压、特高压换流站的升级改造提供了宝贵的“龙泉范本”和实践经验。

创新攻坚:以智慧方案破解现场难题
优化换流阀分光器安装结构:优化分光器基于法兰盘连接的绝缘螺杆结构,将复杂的安装工序转化为标准化、模块化的快速作业,缩短安装时间40%以上,提升安装可靠性。

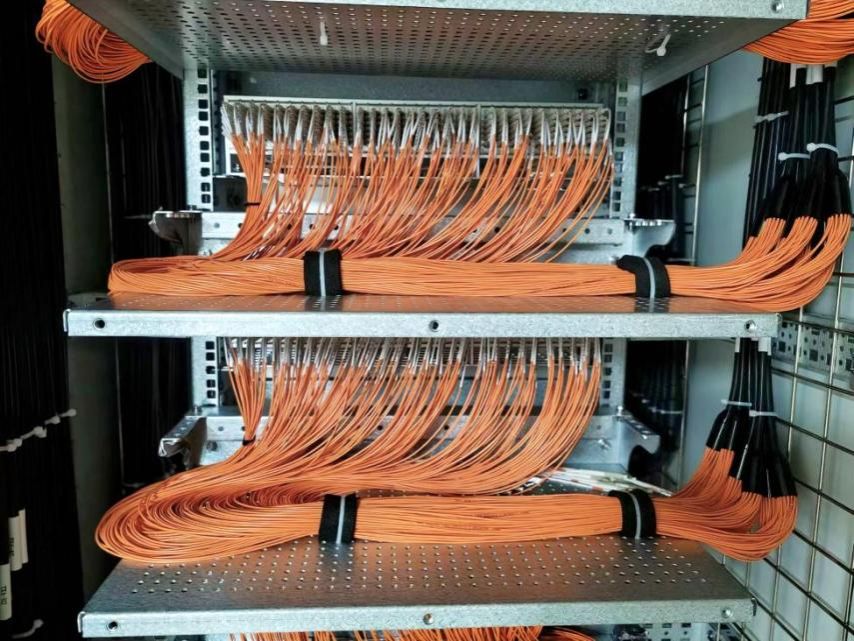

破解大量光纤高密度连接难题:针对改造工程换流阀光纤数量多、空间狭小的问题,首创性提出“错层分布、就近连接”的光纤布线方法,巧妙解决了接线难题,不仅布线美观清晰,更极大便利了后期运维检修。

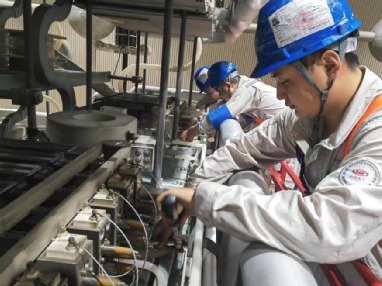

克服现场交叉施工实际困难:许继电气积极开展技术与工艺创新,破解改造工程中检修与施工交叉、空间有限、接口复杂等实际难题,完成换流阀密封圈更换检修任务。

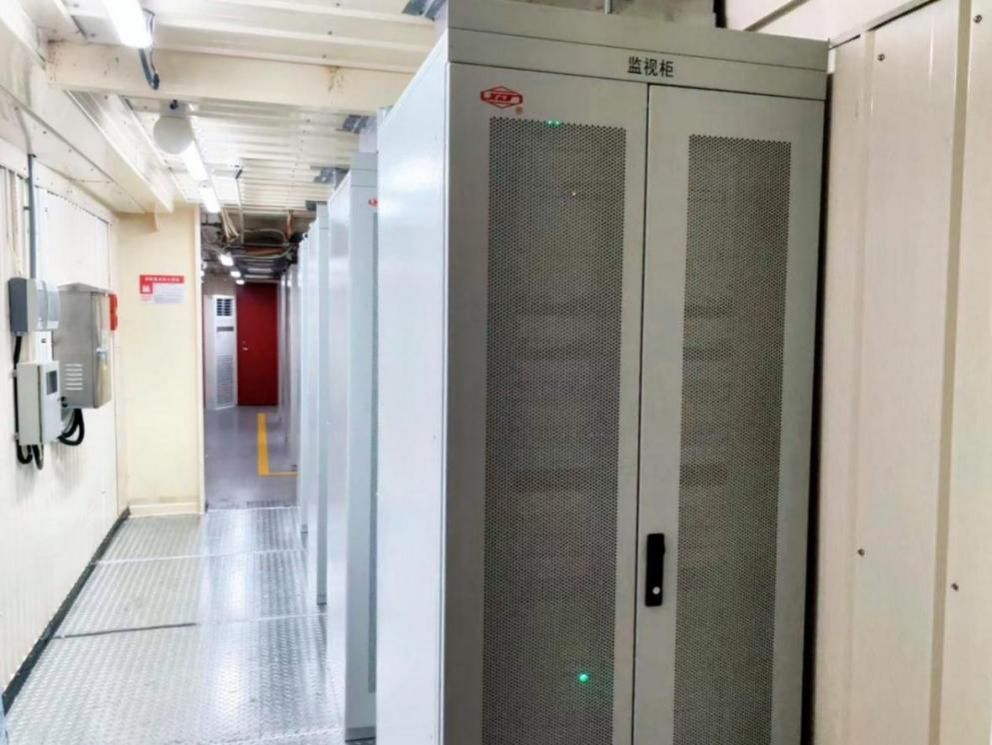

铁军担当:19天交出“零缺陷”答卷
改造工程如同在高速奔跑的人身体上进行“微创手术”,时间紧、任务重、精度要求极高。面对前后仅19天的极限工期,许继电气现场项目团队上演了一场速度与质量并存的攻坚战。
●2天,闪电般拆除阀塔上4416根旧光纤和6面阀控屏柜,为新设备安装清空战场;
●5天,精细入微地完成4921个密封圈的更换,不放过任何一个细节;
●6天,高效铺设660盘长光纤,创下单日最高铺设165盘的惊人纪录;
●2天,安装阀塔侧192个触发分光器和12个漏水检测装置;

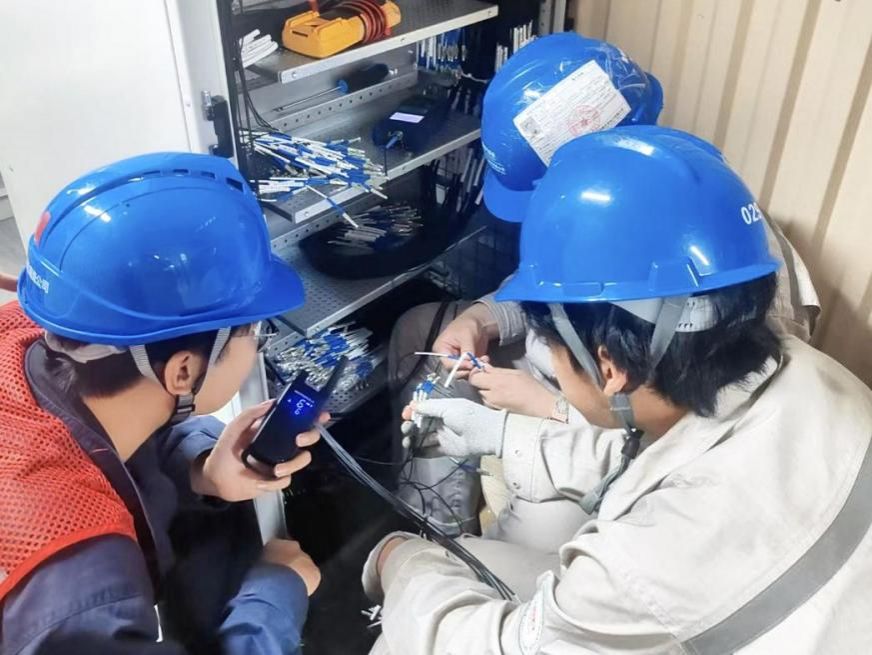

●2天,采用“两班倒”的形式快速高效完成了5862根光纤的光衰减测试;
●2天,精准完成阀控设备本体测试,所有数据一次达标。
从拆除、安装到调试,他们始终坚持“质量为本、安全第一”的核心理念,提前部署关键节点、重点部位和重大技术攻坚行动,严格执行标准化作业流程,落实“自检、互检、专检”三级质检机制,书写了直流改造工程的履约范本,助力项目实现“零缺陷、零告警、一次上电成功”,赢得了业主的高度肯定。


许继电气始终铭记大国重器的使命与担当,以技术为根基,以品质为承诺,持续为客户提供可靠产品与优质服务,全力投身于新型电力系统建设,筑牢国家能源安全根基,为我国能源事业的高质量发展贡献坚实而持久的力量。
